Поэтапная оплата монолитных работ: как построить график платежей без риска остаться без денег и без фундамента

⏱ 6 мин чтения Практика договоров ООО «СВТ» Защита интересов заказчика

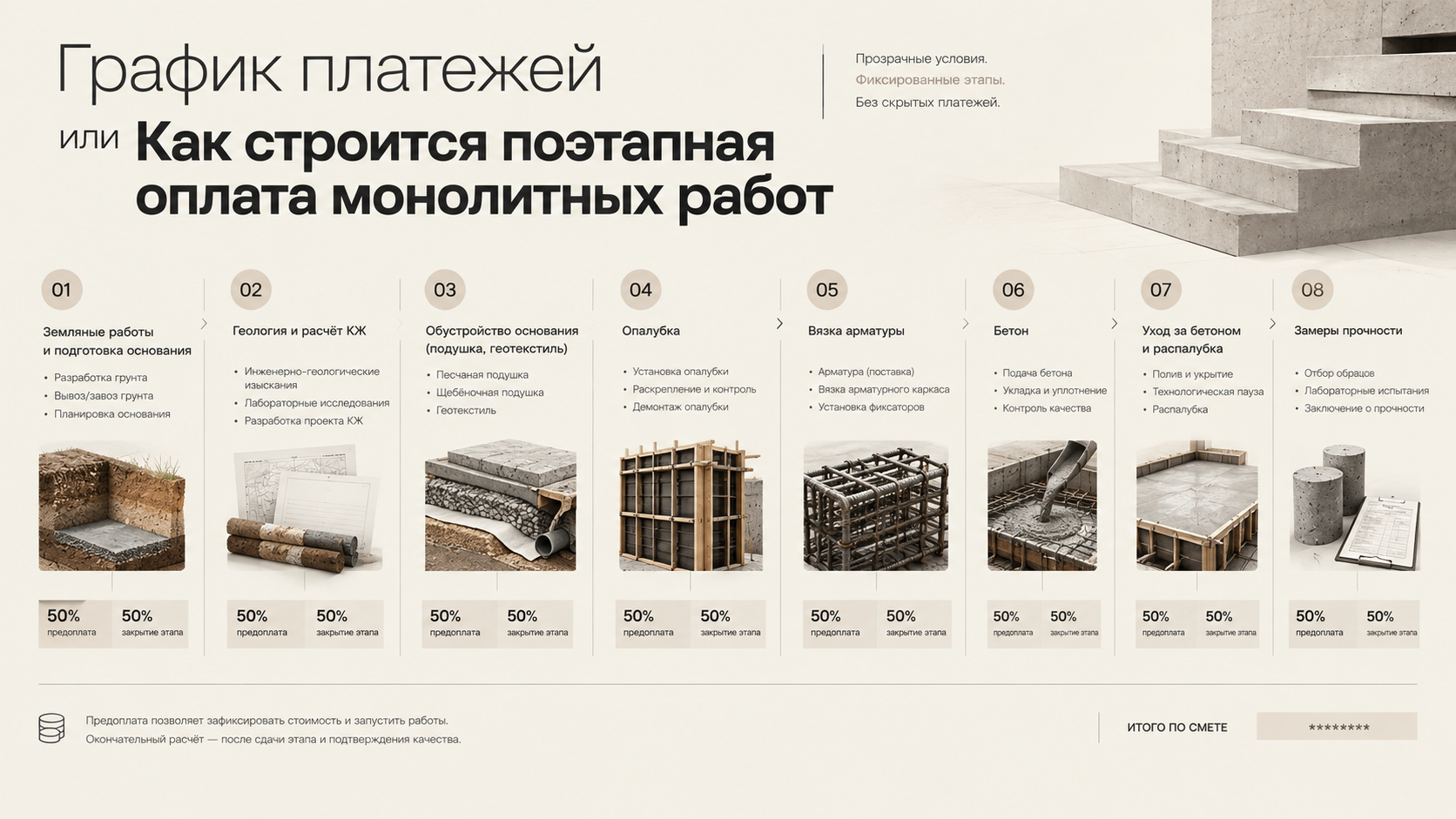

Поэтапная оплата монолитных работ и график платежей
Финансовая модель безопасного поэтапного расчета и технологический контроль монолитного строительства

«Стопроцентная предоплата непроверенному подрядчику – это не доверие, это снятие с себя контроля, который должен оставаться и на стороне заказчика в том числе. Хороший график платежей защищает обе стороны – заказчика от недобросовестного исполнителя, подрядчика от заказчика, который тянет с оплатой уже выполненного этапа.»

Грамотный график строится не вокруг календарных дат, а вокруг технологических циклов бетонирования и фактического набора проектной прочности конструкций.

Почему монолитные работы физически не могут быть оплачены одним платежом

Бетон набирает прочность не мгновенно. Монолитные балки перекрытий, например, выполняются последовательно, как минимум в несколько этапов – каждая группа конструкций должна набрать проектную прочность, прежде чем на неё можно опереть следующую секцию опалубки.

Это не прихоть подрядчика, а технологическая необходимость, и график оплаты должен её отражать: вы платите за этап, который физически завершён и проверен, а не за календарную дату.

Технологическая структура

Из каких этапов состоит реалистичный график

На объекте площадью 250–400 м² график обычно строится из девяти этапов – от подготовки участка до сдачи готовой монолитной коробки. Он составляется реалистично, но носит ориентировочный характер: конкретные сроки внутри графика зависят в том числе от погодных условий и фактической просушки конструкций, и это стоит обсудить с подрядчиком заранее, а не выяснять по факту задержки.

  1. Изыскания и геодезическая разметка — вынос осей в натуру и нивелирование.
  2. Земляные работы и устройство подушки — котлован, геотекстиль, послойная трамбовка.
  3. Прокладка коммуникаций и гильз под инженерию — закладные под воду, свет и канализацию.
  4. Опалубка основания — сборка жесткого контура и диагональный контроль.
  5. Армирование — вязка пространственного каркаса с фиксаторами защитного слоя 40–50 мм.
  6. Заливка бетона основания — непрерывная подача сертифицированного бетона с вибрированием.
  7. Набор прочности и контроль — уход за бетоном и испытание контрольных кубиков.
  8. Монтаж каркаса и опалубки следующего уровня — колонны, перекрытия, балки.
  9. Финальная приёмка этапа монолитных работ — съемка, акты скрытых работ и сдача.

Что должно подтверждать переход к следующему этапу

Не устная договорённость, а акт приёмки этапа с фотофиксацией. На ключевых точках – например, перед закрытием арматурного каркаса бетоном – имеет смысл присутствовать лично или получить фото и видео до заливки: после это уже нельзя будет проверить, не вскрывая конструкцию.

Сколько разумно платить вперёд

Здесь две разные статьи, и их стоит разделять:

Материалы – бетон, арматура, опалубочные комплекты – закупаются заранее, до начала физических работ на площадке, и оплата материалов – это нормальная практика без вопросов.

Отдельно от этого подрядчик авансирует сами работы: бригаду, технику, организацию процесса на конкретном этапе. И здесь тоже есть рабочая практика. В монолитных работах аванс на этап обычно составляет 30–60% от его стоимости – ровно столько, чтобы подрядчик мог начать этап, не работая в долг. Оставшаяся часть – 40–70% – оплачивается по факту завершения этапа, после подписания акта приёмки.

Если этап крупный и растянут по времени – например, большой объём заливки перекрытий в несколько циклов или монтаж каркаса на нескольких уровнях подряд – разумно разбивать его не на один аванс и один финальный платёж, а на несколько промежуточных платежей внутри самого этапа, привязанных к конкретному подтверждённому объёму выполненного. Так оплата всегда следует за реальным прогрессом на площадке.

Принцип, который не меняется ни при каком размере аванса: последний платёж по этапу происходит после того, как результат подтверждён фактической приёмкой, а не по календарной дате в договоре.

Как погодные и грунтовые факторы влияют на график

Честная оговорка, которую стоит видеть в договоре, а не узнавать постфактум: сроки поэтапного графика ориентировочные. Заливка бетона зимой требует прогрева и более длительного набора прочности. Затяжные дожди сдвигают земляные работы. Это не повод для тревоги, если подрядчик обозначил это на старте – тревожный знак, наоборот, когда график представлен как абсолютно жёсткий без единой оговорки, а потом расходится с реальностью без объяснений.

РЕАЛЬНЫЙ ПРИМЕР

Пример графика на объекте 250–400 м²

Этап Ориентировочный срок Доля оплаты
Изыскания и разметка 3–5 дней ±50% аванс, остаток по завершении
Земляные работы и подушка 1–2 недели ±50% аванс, остаток по завершении
Опалубка и армирование основания 1–2 недели ±50% аванс, остаток по завершении
Заливка и набор прочности 2–4 недели ±50% аванс + промежуточные платежи по объёму, остаток после контроля прочности
Колонны и перекрытие первого этажа 2–3 недели ±50% аванс, остаток по завершении

Точные сроки и доли зависят от площади, сложности геометрии и грунтов конкретного участка – мы всегда прикладываем график к смете, а не даём его отдельно от расчёта.
