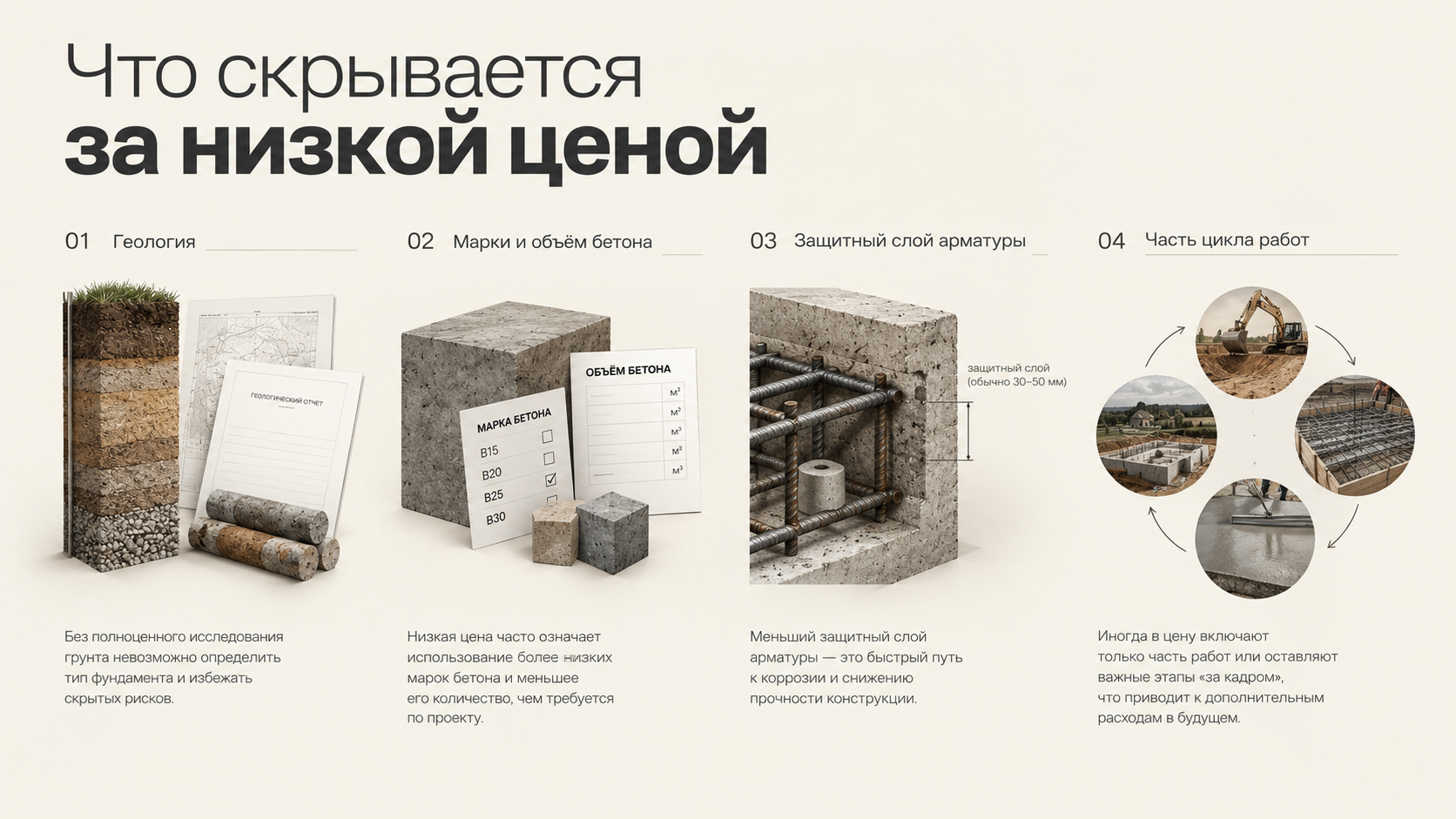

«Если вы уже собрали две-три сметы на монолитные работы и видите разброс в разы – это нормально. Ненормально было бы, если бы все цифры совпадали: за одинаковой суммой в квадратном метре могут стоять совершенно разные объёмы работ.»
Мы не будем говорить, что дешёвая смета обязательно плохая. Но у нас был случай, когда клиенту предлагали проект под ключ вчетверо дешевле нашего расчёта – и, посмотрев на состав работ, мы просто не увидели, как это физически возможно без исключения половины технологических этапов, которые добавлены в наш расчёт. Ниже – на чём именно обычно экономят.
Геологическое бурение и расчёт несущей способности грунта – это статья бюджета, которую проще всего убрать невидимо для заказчика: фундамент внешне выглядит одинаково что с расчётом, что без него.
Заниженная марка бетона или уменьшенная проектная толщина плиты снижают цену сразу и заметно. Проблема та же – невидимо на этапе сдачи, видно через несколько зим, когда конструкция начинает работать на пределе расчётной нагрузки, а не с проектным запасом прочности.
Деталь, которую почти никто из заказчиков не проверяет самостоятельно, а зря. Защитный слой бетона над арматурным каркасом – это 40–50 мм, отделяющие сталь от грунтовой и атмосферной влаги.
Уменьшить его на 10–15 мм – значит сэкономить немного бетона сейчас и получить коррозию арматуры изнутри через несколько лет. Внешне бетон при этом долгие годы выглядит абсолютно нормально.
Самый частый и самый обманчивый вариант: в одной смете указана только заливка, в другой – полный технологический цикл. У нас был реальный случай в переписке с клиентом: специалист прямо спросил, заложен ли в конкурирующую смету полный цикл работ и материалов или только сама заливка. Ответ определил всю разницу в цене.
Включает ли смета земляные работы, вывоз излишков грунта (это обязательный этап, отсутствие которого оборачивается крупным штрафом), устройство подушки, геологию, уход за бетоном. Если в смете просто «заливка фундамента» одной строкой – вы сравниваете часть работы с полным циклом, и сравнение нечестное с самого начала.
Монолитные балки перекрытий и многоэтажные конструкции заливаются последовательно – минимум в несколько этапов, потому что каждая секция должна набрать проектную прочность, прежде чем на неё можно нагружать следующую.
Ускорение этого процесса ради сокращения сроков – прямой риск для целостности всей конструкции, даже если внешне стройка идёт «быстрее и эффективнее».
Прежде чем сравнивать цифры между собой, приведите все сметы к одному знаменателю. Проверьте по каждой:
