Как сравнивать сметы подрядчиков на фундамент и не нарваться на доплаты после начала работ

Как привести сметы на фундамент к одному составу, найти строки «по факту» и закрыть доплаты до договора. Сводная таблица и вопросы подрядчику.

Сравнение смет подрядчиков на фундамент

Сравнивайте состав работ в сметах подрядчиков на фундамент. Итог смотрите после того, как строки сведены к одному списку. Сведите предложения в таблицу: строки — этапы фундамента, столбцы — подрядчики, в ячейках «включено», «нет» или «по факту». Каждую пустую клетку и каждое «по факту» закройте письмом до договора: из этих клеток потом вырастают доплаты.

Почему две сметы на один фундамент нельзя сравнивать по итогу

Смету на фундамент сравнивают после выравнивания состава работ и объёмов. Одна и та же лента при разном списке позиций даёт разный итог. У одного подрядчика в цене сидят вывоз грунта, бетононасос и гидроизоляция, у другого этих строк нет. Цифры описывают разные комплекты, и доплата вырастет уже на площадке.

Короткая смета часто состоит из копки, арматуры и бетона. Вывоз, подготовка основания, насос, доставка и уход за бетоном в неё не попали. На площадке эти работы остаются. Подрядчик выставляет их отдельно, когда экскаватор уже в котловане, и торговаться поздно.

Письмо с вопросами по пустым строкам дешевле любого дополнительного акта.

Низкая цена сама по себе ещё ничего не доказывает. Подрядчик честно считает другую конструкцию, льёт со своего узла, ставит свою технику или держит узкие границы работ. Откуда берётся разброс цен на монолит, разобрано в статье Почему сметы на монолит у разных подрядчиков отличаются. Здесь другая задача: свести уже полученные бумаги к одному списку.

Итог двух смет на фундамент сравнивают после выравнивания состава и объёма. Меньшая цифра до этого шага показывает более короткий список работ.

Мнение. Проект и расчёт конструктора уже на руках — сравнивайте подрядчиков по закрытому составу. Типа фундамента ещё нет — ленту и плиту в одну таблицу не ставьте, это разные конструкции.

Как привести все сметы к одной базе

До цены сверьте базу каждой сметы: тип и размеры, марку бетона, класс арматуры, единицы и источник расчёта. Марку, опалубку и схему армирования задаёт расчёт конструктора, смета переводит эти решения в рубли. Если расчёта ещё нет, вопрос о марке и схеме задайте всем подрядчикам до разговора о цене. Запишите, что вам прислали: проект, эскиз или замеры с площадки.

Дальше идите по одному списку.

  1. Тип и размеры: лента, плита или сваи, ширина, высота, толщина, длина, шаг свай. Разные типы в одной таблице не смешивайте.
  2. Марка и класс бетона в смете — отдельной графой, рядом требование из расчёта конструктора.
  3. Класс арматуры и вес в тоннах сверьте с проектом. Короткое «А500» подтвердите письменно, если в проекте стоит «А500С»: ориентир по прокату — действующая редакция ГОСТ 34028-2016.
  4. Единицы сведите к м³, м², т или машино-смене. «Комплект» без состава попросите расшифровать.
  5. Источник объёма: номер листа чертежа, эскиз или обмер. Считали по разным листам — отдайте один комплект и попросите пересчёт.

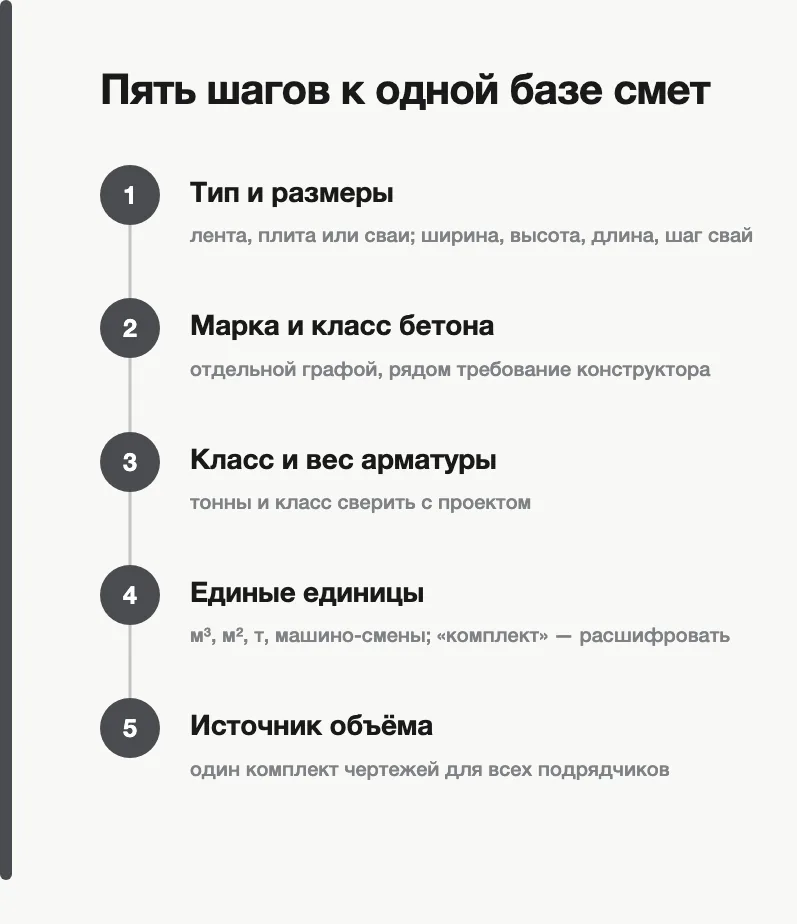

Пять шагов к одной базе смет: тип и размеры, марка и класс бетона, класс и вес арматуры, единые единицы, источник объёма

В расчёте конструктора для дома уже стоят класс бетона и схема армирования, откройте его раньше любых смет. Марка «как обычно делаем» описывает привычку бригады, вашему дому нужен класс из расчёта. Требования к железобетонным конструкциям смотрите в действующей редакции СП 63.13330, к смеси — в ГОСТ 7473-2010. В договор после этой сверки переносите марку из своего расчёта.

Общая база для цены появляется вместе с расчётом. Сначала конструктор задаёт класс бетона и схему армирования, потом один и тот же лист уходит всем подрядчикам.

Единицы ломают сравнение тише пропущенного вывоза. Бетон «в деле», бетон с запасом на потери и «комплект на дом» — три разных объёма. Попросите у каждого кубы бетона, тонны арматуры, машино-смены и поимённый список комплекта. Пока состав закрыт общими словами, меньшая цена сидит в меньшем объёме.

Где расходятся земляные работы и подготовка основания

Главный разрыв смет на фундамент сидит в земле: котлован, вывоз грунта, подготовка и вода. Фраза «разработка котлована» без слова «вывоз» оставляет счёт открытым. Грунт с участка сам не исчезает, и платит за него заказчик, пока строка вывоза не закрыта. Эту часть таблицы заполняйте первой.

Вывоз грунта и разработка котлована

Строка «разработка котлована» покрывает копку. Погрузка, вывоз и полигон входят в цену, когда это написано отдельными словами. Спросите, кто грузит, кто вывозит, куда везут и входит ли рейс в цену.

В смете нужны отдельные слова: разработка, погрузка, вывоз. Нет слова «вывоз» — в таблице ставьте «нет». Объём просите в кубах плотного тела: в кузове самосвала грунт разрыхлён и занимает больше места. Засыпку пазух уточните отдельно, чем засыпают и чья техника трамбует.

Подготовка под плиту или ленту

Под подошвой нужны слои с толщиной: песок, щебень и бетонная подготовка. «Подушка» без миллиметров — пустая строка. Геотекстиль либо стоит отдельной строкой, либо в цене его нет. Толщину сверяйте с проектом.

Бетонную подготовку спросите по марке и толщине: входит ли она в общий объём бетона. Нет миллиметров — просите состав слоёв письмом. У ленты и у плиты толщины разные, поэтому запись «подготовка включено» без миллиметров ещё не совпадение.

Грунтовая вода и слабый грунт

Молчание сметы о воде и слабом грунте означает допработы: водопонижение и замену оценят уже в котловане. Если в котловане стоит вода, добавляются откачка и лишний вывоз: мокрый грунт увозят, на его место везут песок или щебень.

Спросите, что подрядчик делает при воде и какой потолок у откачки и замены. «Разберёмся на месте» равно «по факту» без потолка. Без геологии такой ответ допустим только с предельной суммой до подписи.

Вывоз закрывайте до подписи: кто грузит, кто везёт, какой полигон и сколько кубов в плотном теле. Грунт остаётся на участке под планировку — тогда вывоза нет, а место складирования названо в смете. Это единственный случай без строки вывоза. Для дома с готовым проектом до договора ещё нужны толщины слоёв, потолок на откачку и ответ, кто платит за замену слабого грунта.

Иначе самосвал приезжает счётом, когда котлован уже открыт.

Что скрывает строка «в стоимости работ»

Опалубка, бетон, доставка, бетононасос и армирование в одной смете стоят отдельными строками, в другой сидят внутри фразы «в стоимости работ». Пока состав этой фразы не раскрыт, наборы работ разные. Бетон, опалубку и армирование задаёт расчёт конструктора. Доставка и насос в смете должны быть названы прямо.

По тем же строкам разобрана цена монолита: Из чего складывается цена монолитных работ.

ПозицияКак искать в сметеЧто зафиксировать
Опалубкаотдельная строка или внутри стоимости работщиты, монтаж, демонтаж
Бетонотдельная строка или внутри работмарка, класс, объём в м³
Доставкавнутри бетона, отдельно или неткто везёт и когда простой платный
Бетононасосотдельная строка, внутри бетона или нетвыезд, смена или час
Армированиеотдельная строка или внутри работкласс, тонны, вязка, фиксаторы
Прогревотдельная строка или нетдобавки, укрытие, обогрев

Для дома с известной маркой бетона в сравнении оставляйте смету, где опалубка, бетон, доставка, насос и армирование названы отдельно или расшифрованы письмом. Общая фраза «в стоимости работ» без этой расшифровки в финал не идёт. Исключение одно: подрядчик в том же письме расписал состав общей строки по позициям таблицы и поставил суммы.

Как проверить армирование

Вес арматуры берите из спецификации и ставьте рядом с тонной в смете. Расхождение ведёт к вопросу: какой лист брали и какой запас на нахлёсты и обрезки заложили. Вязка, фиксаторы защитного слоя и гнутые стержни в этот тоннаж часто не входят, их ищите отдельными строками. Класс «А500» в смете подтвердите письменно, если проект пишет «А500С».

Одна разница тонн ещё не приговор цене. Часто расходятся чертёж и запас на обрезки, и оба числа честные. Спросите процент запаса и лист, с которого считали вес.

Что добавить в смету на зимнюю заливку

В холод к бетону добавляются прогрев, противоморозные добавки и уход: укрытие, обогрев, контроль температуры. В смете это отдельная строка с суммой. Пробел при зимней заливке останавливает сравнение, пока суммы нет. Пороги температуры посмотрите в проекте и в действующей редакции СП 70.13330.

Простой миксера и минимальную партию уточните у поставщика бетона в Московской области. Эти две цифры в смету лучше вписать до дня заливки. Строка прогрева нужна, когда график может сдвинуться в мороз. Жёсткое летнее окно в договоре, без права сдвига в холод, делает зимние рубли лишними: они раздуют итог у того, кто вписал их честно.

Чего чаще всего нет в смете на фундамент

Три сметы на один фундамент почти всегда показывают три разные дыры. В первой нет гидроизоляции, во второй нет вводов труб, в третьей нет выноса осей. Так выходит и у аккуратных подрядчиков: границу работ каждый провёл в своём месте. Доплату за пропуск заплатите вы, если до договора письменно не спросить: «Входит ли в цену?».

Ответ «да» превращает позицию в строку с ценой. Ответ «нет» вы прибавляете к итогу сами и сохраняете письмо.

  • Гидроизоляция стен и подошвы, включая материал и работу.
  • Утепление фундамента, если оно есть в проекте.
  • Отмостка по периметру: бетон, щебень, шов к цоколю.
  • Вводы коммуникаций через бетон: гильзы, отверстия, герметизация.
  • Геология и вынос осей на участок.
  • Уборка мусора и вывоз строительного боя.

Пустая строка и нулевая цена — разные отметки. Пустота значит, что позицию не обсуждали. Ноль в графе цены значит, что работа входит в итог.

Ноль без единицы измерения переспросите: так иногда прячут «комплект».

Подъезд техники, электричество, вода и место под арматуру часто лежат на заказчике. Это пишут отдельным абзацем сметы или не пишут вообще. Попросите список того, что площадка встречает в первый день, и дату готовности.

Для участка в Москве и области узкий подъезд и лимит тоннажа миксера выясните до приезда насоса. Иначе машина встанет у шлагбаума, а простой придёт отдельным счётом.

Гидроизоляция и утепление пропадают чаще остального: в проекте они есть, в смете их поглотила фраза «фундамент под ключ». Под ключ без перечня — та же общая строка. Разложите её на материал, работу и узлы примыкания к стене.

Строки нет в смете по делу только тогда, когда её нет и в проекте: утепление не закладывали, отмостку делает другая бригада, грунт остаётся на участке. Молчание при узле на чертеже — дыра в цене, а не экономия.

Чем опасны пометки «по факту» и «ориентировочно»

Пометка «по факту» оставляет строку сметы на фундамент без суммы. То же делают «по необходимости» и «ориентировочно»: потолка рядом нет. Цифру назовут, когда работа уже идёт и техника стоит на участке. Подписать её придётся, иначе котлован бросать себе дороже.

«Вывоз грунта — по факту»: объёма нет и цены рейса нет. «Водопонижение — по необходимости»: кто решает, что необходимость наступила, не сказано. «Прочие материалы — ориентировочно»: слово «прочие» собирает фиксаторы, плёнку, гвозди и электроды. По каждой такой строке просите расшифровку и предельную сумму.

К каждой строке «по факту» просите потолок: работу выше этой суммы без вашего письменного согласия не выполняют. Любое изменение оформляйте актом с суммой, объёмом и причиной.

Фиксированная часть сметы — то, что посчитано по чертежу: бетон, арматура, опалубка при известных размерах. Переменная часть — то, что зависит от грунта и воды.

Переменная часть допустима. Скрытой доплатой она становится, когда у строки нет потолка и нет правила, кто инициирует изменение.

Основание запишите в договоре: акт освидетельствования грунта, журнал водоотлива, фактический объём бетона по накладным. Без этой записи новая сумма в акт не попадает.

Строка «по факту» без предельной суммы — ещё не цена. Пустое место заполнят после начала работ, и отказаться будет дороже, чем согласовать потолок сейчас.

Потолок не превращает неизвестный грунт в твёрдую смету. Геологии нет, воду на участке не мерили, конструктор не выбрал ленту или плиту — итоги закрывать рано. Сначала шурф или отчёт по грунтам и расчёт, потом таблица подрядчиков.

Если договор уже подписан, таблица опоздала: дальше работает только письменный акт на каждую новую сумму.

Как связать смету с договором

Договор подряда фиксирует смету на фундамент: цена, состав работ и порядок изменений живут в тексте договора и в приложении. Цена названа приблизительной, а допработы согласуются устно — экономия от сравнения сгорает на первом акте. Связку договора и сметы проверяйте раньше, чем обрадуетесь низкой цифре. В акте выполненных работ потом должны стоять те же позиции, что в смете: по нему и платите.

  • Как названа цена: твёрдая или приблизительная.
  • Приложена ли смета с составом, который вы свели в таблицу.
  • Как подписывают изменения: письменный акт с суммой до начала допработы.
  • Какие акты скрытых работ нужны: основание, армирование, гидроизоляция.
  • К чему привязаны платежи: к этапам и актам выполненных работ.

Статью 709 ГК РФ откройте в действующей редакции до подписания и прочитайте, как в ней названа цена подряда. В договор переносите формулировку из текста кодекса и пометку, что смета — приложение и часть цены.

Факт. По пункту 4 статьи 709 ГК РФ цена работы бывает приблизительной или твёрдой, и если договор об этом молчит, она считается твёрдой. Превысить приблизительную цену подрядчик может только после своевременного предупреждения заказчика; не согласны — вправе отказаться от договора, оплатив уже выполненную часть (пункт 5).

Слово «ориентировочная смета» в преамбуле перечёркивает построчную работу прошлых вечеров.

Акты скрытых работ по основанию, армированию и гидроизоляции назовите в договоре заранее. Откройте действующую редакцию СП 70.13330 и выпишите пункты приёмки, которые относятся к вашему фундаменту. В договор перенесите их из текста свода. Оплата скрытого слоя тогда держится на акте, подписанном до того, как слой закроют следующим.

Деньги уходят после принятого этапа: как собрать такой график, разобрано в материале Как построить график поэтапной оплаты. Дата в графике без акта отпускает оплату вперёд, за работу, которой на площадке ещё нет. Вам нужен принятый объём.

Как самому проверить объёмы бетона и арматуры по чертежу

Объём бетона ленты прикидывают по чертежу: периметр подошвы умножают на ширину и на высоту. Это проверка правдоподобия. Основной документ по объёму — ведомость конструктора. Расхождение со сметой закрывайте вопросом: какой лист брали, какой запас заложили, и подставляйте размеры своего проекта.

  1. Выпишите с чертежа периметр ленты по оси, ширину и высоту сечения. Для примера возьмём периметр 40 м, сечение 0,4 м на 1,2 м.
  2. Перемножьте: 40 × 0,4 × 1,2 = 19,2 м³. Так считают прямой участок постоянного сечения.
  3. Поставьте 19,2 м³ рядом с объёмом бетона в смете. Расхождение в несколько кубов — вопрос подрядчику, по какому листу он считал.
  4. Плиту без рёбер считайте длиной, шириной и толщиной: условные 10 × 10 м при толщине 0,3 м дают 30 м³. Сваи считают числом, длиной и площадью сечения, размеры берите из проекта.
  5. Арматуру сверьте по спецификации в тоннах. Килограммы на куб берите из расчёта конструктора: чужой типовой диапазон ваш фундамент не описывает.
  6. При расхождении спросите чертёж и процент запаса. Пересчёт по накладным на бетон и по факту арматуры закрепите в договоре.

Пример. Условная лента шириной 0,4 м, высотой 1,2 м и периметром 40 м даёт 0,4 × 1,2 × 40 = 19,2 м³. В смету подставляйте размеры своего чертежа, не этот учебный периметр.

Берите периметр по оси — по средней линии ленты. Внешний обвод на углах завышает бетон, внутренний занижает. Формула «периметр × ширина × высота» при этом молчит на плите с рёбрами, на ленте переменной ширины и на ступенчатом фундаменте. Там кубы берёте из ведомости проекта: самодельный пересчёт их занизит.

Как увидеть доплаты в сводной таблице до подписания

Сводная таблица показывает будущие доплаты до подписи. Строки в ней — этапы фундамента, столбцы — подрядчики. В ячейке четыре варианта: «включено», «нет», «по факту» или сумма. Пустая клетка значит «не сказано», ноль в графе цены значит «работа входит в итог».

Образец ниже учебный: статусы показывают, как заполнять клетки. Цен Московской области в нём нет.

ЭтапПодрядчик АПодрядчик БПодрядчик В
Разработка котлованавключеновключеновключено
Вывоз грунтанетпо факту, потолка нетвключено
Подготовка и геотекстильвключено, толщина естьвключено, толщины нетнет
Опалубкавнутри общей строкиотдельной строкойвключено
Армированиевключено, вес не названвключено, вес естьпо факту
Бетон, доставка, насосбетон включён, насоса нетвключено целикомпо факту
Гидроизоляциянетвключенонет
Утеплениенетнетпо факту
Обратная засыпкавключенопо фактунет
Уборка мусоранетвключенонет

Все клетки «нет» и «по факту» уходят подрядчикам одним письмом, с одинаковыми вопросами. Текст короткий: «Прошу по каждому пункту ответить: входит в цену, не входит (тогда укажите сумму и единицу) или считается по факту (тогда укажите потолок). Прошу сохранить нумерацию пунктов». Разные письма разным бригадам дают несравнимые ответы.

Молчание считайте неучтённой работой.

Подрядчик, который не ответил на вывоз и насос, из сравнения итогов выбывает. Когда ответы пришли, перепишите ячейки. Суммы прибавляйте вместе с единицей: куб, тонна или смена, а «комплект» сначала раскройте на строки. Только после этого меньшая сумма сравнивает один и тот же набор работ.

В образце у подрядчика Б закрыты гидроизоляция, насос и уборка, у подрядчика А на этих строках «нет». Пока А не ответил суммами, его меньший итог — цена короткого списка. Для дома с готовым чертежом в финал берёте того, кто закрыл эти строки суммой или словом «включено». Если фундамента в проекте ещё нет, таблица сравнивает разные конструкции: это не ваш случай, победитель ничего не решает.

После письма расклад часто переворачивается.

Когда низкая цена нормальна, а когда это красный флаг

Низкая цена безопасна, когда подрядчик объясняет её составом и это объяснение лежит на бумаге. Нормальные причины такие: другая конструкция по расчёту конструктора, свой бетонный узел, своя техника, узкие и прямо названные границы работ. Подозрение начинается там, где вместо состава звучит «договоримся». Спросите, на чём экономия относительно соседнего предложения и в какой строке это записано.

  • Много строк «по факту» и «ориентировочно» без потолка.
  • Нет спецификации арматуры и нет ведомости объёмов.
  • Бетон, насос и вывоз спрятаны в одной строке без расшифровки.
  • На письмо по пустым клеткам письменного ответа нет.
  • Договор называет цену приблизительной, смета к нему не приложена.

Документы до выбора такие: расчёт конструктора или письменное согласие считать по вашему, спецификация арматуры, ведомость объёмов, ответы на пустые клетки и проект договора со сметой-приложением. До выбора посмотрите, публикует ли компания перечень уже сделанных фундаментов. Пример такой открытой подачи — страница залитых фундаментов.

Один красный флаг цену не убивает.

Три вместе — повод отложить этого подрядчика и дождаться ответов остальных. Для дома на участке без геологии низкая «твёрдая» смета на землю подозрительна: неизвестный грунт не бывает дешёвым и одновременно точным.

Мнение. Состав объяснён письменно и клетки закрыты — низкую цену берите спокойно. Экономия держится на «договоримся» и на «по факту» без потолка — оставляйте предложение с полным составом: доплаты после котлована съедают разницу.

Что делать после сравнения

После сравнения подписывают смету, в которой клетки закрыты. База к этому моменту одна: общий чертёж, одна марка бетона, один класс арматуры, одни единицы. Письмо по «нет» и «по факту» уже ушло всем сразу, ответы сведены в новый итог, договор прикладывает эту смету. Подрядчика с пустыми клетками отложите, даже если на листе у него самая маленькая цифра.

Выбирайте смету, в которой не осталось пустых клеток. Наименьший итог при открытых строках — цена незаконченного списка.

Если на участке в Москве или Московской области нужна смета фундамента по закрытому составу, оставьте заявку в «СВТ Строй». Посчитаем работы по одному перечню: земля, подготовка, бетон, арматура, опалубка, гидроизоляция. Строки, которые зависят от грунта и воды, покажем отдельно и с потолком цены. Перечень уже залитых объектов лежит на странице залитых фундаментов.

Заявка имеет смысл, когда чертёж или обмеры дома уже есть и подрядчик из сравнения ответил на письмо. Без размеров любая смета снова уйдёт в «по факту».

Молчащая смета пусть остаётся в папке.

Частые вопросы

Почему две сметы на один и тот же фундамент так сильно отличаются по цене?

Чаще всего в них разный состав. У одного в итог входят вывоз грунта, бетононасос и гидроизоляция, у другого этих строк нет, и работа всплывёт доплатой. Сведите оба предложения к одной базе и только потом смотрите на итог. Разница расценок видна на одинаковых строках.

Что чаще всего не входит в смету на фундамент?

Гидроизоляция и утепление, отмостка, вводы коммуникаций, геология с выносом осей, уборка мусора. По каждой позиции задайте письменный вопрос: «Входит ли в цену?». Ответ «да» добавляет строку со стоимостью. Ответ «нет» прибавляет сумму к итогу, и это тоже надо записать.

Что значит «по факту» в смете и чем это опасно?

Цену по этой строке заранее не назвали. Без потолка сумму выставят, когда работа уже идёт и отказаться от неё дороже, чем согласовать предел сейчас. Просите предельную сумму до старта и письменный акт на каждое изменение. Есть потолок и правило, кто его инициирует, — переменная строка допустима.

Как привязать оплату к этапам, чтобы не остаться без денег и без фундамента?

Платежи ставьте на этапы и на акты выполненных работ. Сначала принятый котлован, армирование или заливка, затем платёж по сумме этого этапа из договора. Дата в графике без акта отпускает деньги вперёд. Так вы платите за объём, который уже есть на площадке.

Источники

Цену подряда, требования к бетону и порядок приёмки монолита сверяйте с документами, а не с пересказом. Ниже официальные сайты ведомств, где эти тексты публикуют. Обозначение статьи, свода или ГОСТ проверьте в действующей редакции и в договор переносите формулировку, которую прочитали сами.
