Мороз не останавливает монолитную стройку. Стены, колонны и перекрытия бетонируют всю зиму в тепляке с прогревом. Ждут работы, которые упираются в мёрзлый грунт: копка, обратная засыпка и заливка на промёрзшее основание. Ниже – как отличить одно от другого и что проверить у подрядчика, пока миксер ещё на дороге.
Коротко: что в мороз идёт по графику, а что переносится
СП 70.13330.2012 относит к зимним условиям бетонирование при среднесуточной температуре наружного воздуха ниже 5 °С и минимальной суточной температуре ниже 0 °С. Сами эти цифры график не ломают – его ломает смесь, которую приняли без укрытия, без прогрева и на холодную подошву. Тот же свод правил требует, чтобы состояние и температура основания исключали замерзание смеси в зоне контакта с ним. Промёрзшую подошву отогревают и только потом вызывают миксер.
Работы делят по тому, можно ли удержать бетон и основание в нужной температуре, а не по дате договора. Если это не продумали заранее, картина знакомая: миксер у ворот, в опалубке снег, основание холодное, полога нет, журнал замеров никто не ведёт. В таком случае смесь не принимают: простой машины обходится дешевле, чем конструкция, которую весной сверлят и усиливают.
Какие работы идут зимой, а какие лучше отложить
Перед приёмкой смеси загляните в опалубку: белая корка на дне – стоп-сигнал, её не перекроет бетон. Металлическая опалубка отдаёт тепло быстрее деревянной, поэтому в зимней смете смотрят утепление щитов, а не только кубатуру смеси. Оболочку сверьте по материалу про опалубку для монолитных конструкций: зимой к обычной сборке добавляется укрытие щитов от ветра.
Земляные работы по мёрзлому суглинку дают рваный профиль и комья, которые невозможно уплотнить. Обратная засыпка такими комьями оставляет пустоты: весной пазухи садятся, отмостка и пирог вокруг ленты едут следом. Исключение одно – подрядчик отогревает конкретный объём грунта и показывает засыпку талым материалом с послойным уплотнением.
Если в графике стоит «плита в январе», а строк на отогрев основания и тепляк нет, это летний план, переписанный на зиму.
| Этап работ | Зимой | Что нужно, чтобы не переносить |
|---|---|---|
| Стены, колонны, перекрытия | Ведут | Тепляк и прогрев до критической прочности |
| Армирование и опалубка | Ведут | Укрытие от снега и ветра, чистые стержни и щиты |
| Фундаментная плита и лента | Только после отогрева подошвы | Замер температуры основания и бетона |
| Земляные работы по мёрзлому грунту | Переносят | Оттаивание или отдельный отогрев объёма |
| Обратная засыпка пазух | Переносят | Талый грунт и уплотнение, без мёрзлых комьев |
| Укладка смеси на промёрзшее основание | Только с защитой контакта | Отогрев или расчёт, что смесь не замёрзнет в контакте с основанием |
Почему мороз опасен для бетона и что такое критическая прочность
Вода в смеси нужна цементу для гидратации: без жидкой воды реакция почти останавливается, и бетон не набирает прочность. Если эта вода замёрзла в порах, она превращается в лёд, увеличивается в объёме и рвёт ещё слабую структуру.
Критическая прочность – тот уровень, после которого замерзание оставшейся воды уже не лишает бетон возможности добрать прочность при дальнейшем твердении. Цифру берут из СП 70.13330.2012, а не из чужой статьи с «примерно десятью процентами».
Факт. По таблице 5.7 СП 70.13330.2012 бетон к моменту замерзания должен набрать критическую прочность, и её доля от проектной зависит от класса бетона. Бетон, который ушёл в минус раньше этого порога, весной не «долечить»: разорванные поры в конструкции остаются.
Прогрев сохраняет воду жидкой и держит набор прочности, пока снаружи минус, но он не заменяет состав смеси. Сняли прогрев раньше этого порога – выдерживание по календарю на стене бытовки эту дыру не закрывает. Опалубку снимают позже: к этому моменту конструкция держит свой вес и нагрузки по схеме производства работ.
В октябре и ноябре днём по области плюс, а ночью у ленты в траншее температура уходит ниже нуля. Такой режим коварнее ровного минуса: верхний слой за ночь может перейти через ноль, если вы его не закрыли. Бетон либо успевает набрать критическую прочность по расчёту подрядчика, либо его защищают и прогревают. Прогноз погоды этот расчёт не заменяет.
Грунт и вода участка: что меняет зима в Москве и области
Пучинистые суглинки Москвы и области при промерзании растут в объёме, а после оттаивания проседают под плитой или лентой. Глубину промерзания подрядчик берёт из климатических данных района и из расчёта основания, а не из разговора «у соседа метр с небольшим».
Подрядчик до заливки выясняет тип грунта под подошвой и по пазухам, уровень верховодки и следы воды в котловане. Основание бывает талым, мёрзлым, со снегом или со льдом. До спора о пушке или проводе он называет глубину промерзания как исходный фактор расчёта, способ отогрева и подтверждение, что подошва отогрета.
Мёрзлое основание: пучение, просадка и отвод тепла
Подошва, в порах которой больше воды, при замерзании вспучивается сильнее соседнего пятна и весной оттаивает так же неравномерно. Залитая на такое пятно конструкция проседает после набора прочности, а трещины списывают на усадку, хотя причина в грунте.
Подрядчик доводит подошву и примыкающий слой до положительной температуры и держит её до укладки, а не смахивает корку льда лопатой. Если фундамент уже отлили осенью, а зимой идут стены, обледенелый стык со старым бетоном работает как холодный шов без сцепления, и трещина выходит ровно по этой линии.
Верховодка и обратная засыпка пазух
После оттепели на дне котлована стоит лужа, хотя «грунтовых вод по геологии не было». Это верховодка – вода на слабопроницаемом слое не уходит в глубокий горизонт. Мороз яму не сушит и только прячет её в лёд. Перед заливкой выясните, стоит ли вода в котловане и откуда она приходит: чем выше влажность, тем сильнее пучение.
Пазухи при стоящих стенах закрывают от снега и ждут талый грунт, а не засыпают, чтобы котлован не смотрелся дырой. Дренаж и отвод воды со дна – отдельное решение проекта, его не подменяют зимней засыпкой комьями из отвала. Плиту при высокой верховодке на мороз не назначают, и техника, которую жаль разворачивать, этот риск не отменяет.

Методы прогрева и защиты бетона: что выбирают и когда
Связку под захватку собирают по воздуху, габариту, массивности, запасу энергии и возможности мерить температуру бетона. Способ «потому что пушка уже стоит на базе» к этой связке не относится.
Метод термоса – выдерживание: массив сам держит тепло гидратации, а снаружи его только утепляют, включая торцы. На тонкую стену и перекрытие термос обычно не тянет: тепла мало, площадь остывания большая.
Плёнка и маты держат тепло, но не добавляют: без прогрева хватает запаса смеси и экзотермии цемента. На ветреной площадке Подмосковья полог без каркаса срывает.
Противоморозные добавки дополняют прогрев и утепление, а не заменяют их. Тип, температурный предел и дозировку берут из паспорта добавки, требования к добавкам задаёт ГОСТ 24211.

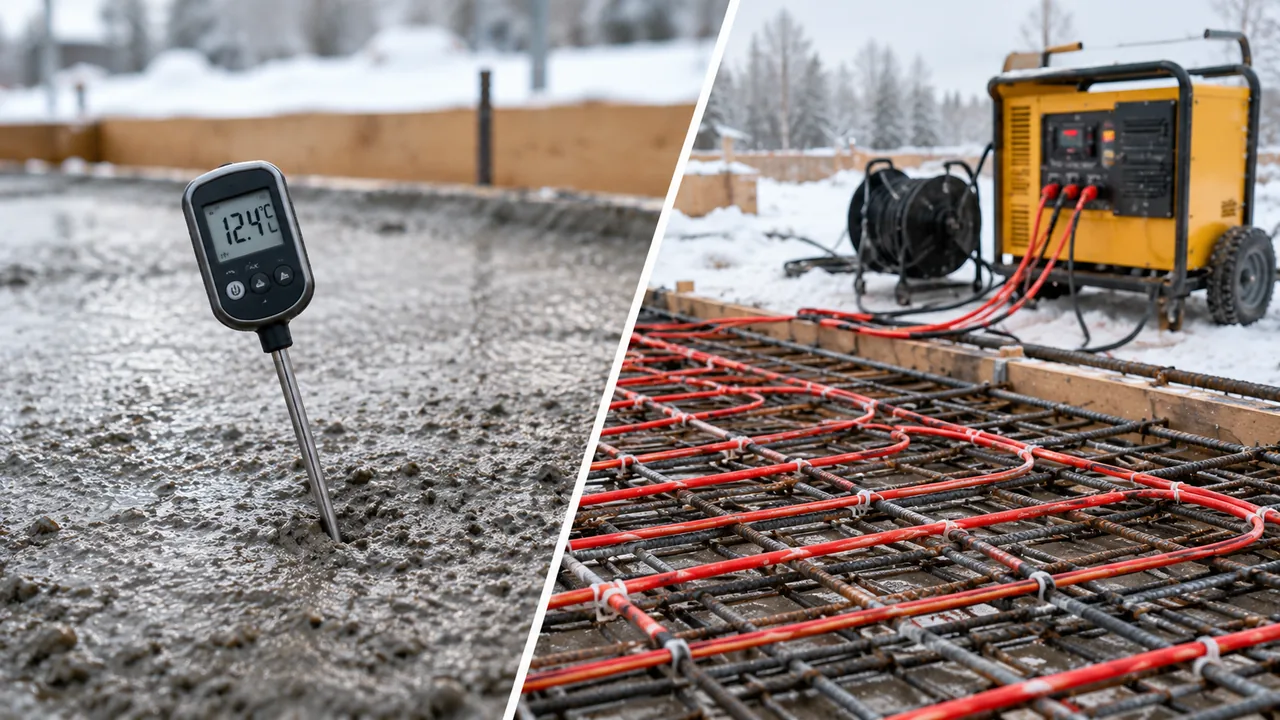

Провод ПНСВ и маты греют тело бетона, пушки греют воздух тепляка, электроды без схемы пережигают зону. Их ставят, когда своего тепла не хватает: подрядчик считает режим по СП 70.13330.2012 и СП 435.1325800.2018. Спросите, есть ли мощность, кто платит за топливо и где точки замера в теле бетона.
Для фундаментной плиты собирают отогрев основания, утепление и добавки, иногда маты, для ленты – защиту пазух траншеи. Стены и перекрытия закрывают тепляком с пушками; колонне хватает оборачивания, провода и точечного тепляка на ствол. Одна строка «прогрев» на плиту, стены и перекрытие – спросите, что греют в каждом случае.
| Метод | Где применим | Ограничения | Что проверить у подрядчика |
|---|---|---|---|
| Метод термоса | Массивные конструкции с подходящим модулем поверхности | Тонкие стены и перекрытия обычно не закрывает | Расчёт остывания по СП 70.13330.2012 |
| Утепление плёнкой и матами | Дополнение к термосу или к слабому минусу | Ветер, оголённые торцы, нет источника тепла | Схему укрытия торцов и примыканий |
| Противоморозные добавки | В составе смеси при отрицательных температурах | Не заменяют прогрев и отогрев подошвы, риск коррозии | Паспорт добавки, дозировку, строку в документе о качестве смеси |
| Греющий провод ПНСВ | Стены, перекрытия, локальные зоны | Нужны электропитание и схема укладки | Схему, шаг, кто снимает температуру |
| Греющие маты | Поверхность плиты, локальные зоны | Площадь покрытия, прижим к поверхности | Режим и журнал замеров под матами |
| Электроды | Отдельные конструкции по расчёту | Перегрев локальных зон, квалификация схемы | Обоснование и контроль напряжения |
| Тепловые пушки в тепляке | Стены, колонны, перекрытия, рабочие зоны | Расход топлива, вентиляция, пожарная безопасность | Мощность, точки замера, отвод газов |
Строки на прогрев, добавки и тепляк смотрят в смете на монолитные работы: нет строки – нет и метода.

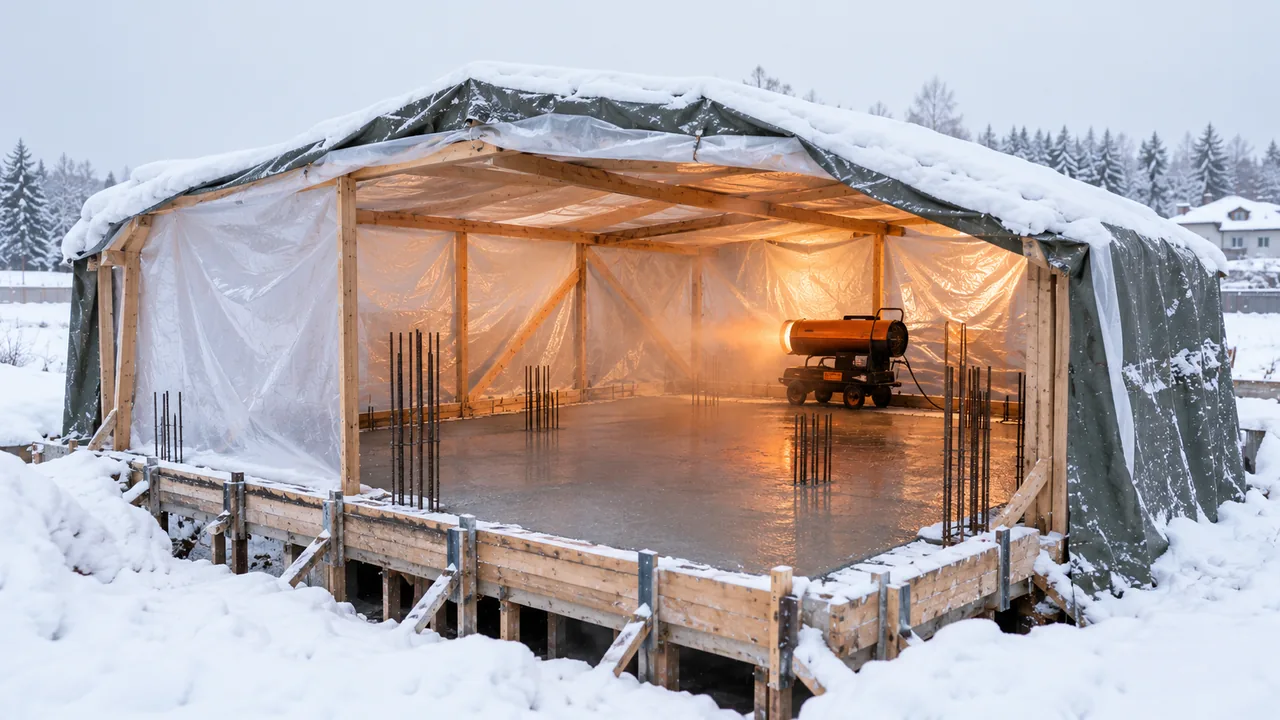

Тепляк: из чего состоит и что за ним следит подрядчик
Над захваткой стоит каркас, полог спускается до щитов опалубки или до перекрытия, изнутри гудят пушки, в нескольких точках висят датчики. Каркас, полог и теплогенераторы – это и есть тепляк: воздух внутри держат выше уличного. Плёнка на палках без расчёта мощности и без датчиков в бетоне эту задачу не закрывает.
Пар у полога показывает только воздух, а критическая прочность набирается в теле конструкции. Нет датчика в бетоне – вы видите только тёплый воздух и не проверяете набор прочности в теле.
Мощность пушек зависит от объёма, ветра, щелей в пологе и качества утепления. В расчёте нужен запас на ветер, а не чужой «куб на пушку». Угол, который ночью оголился, к утру может быть единственным местом, где бетон перешёл через ноль.
Газовые и дизельные пушки дают угарный газ, электропушки грузят сеть. Подрядчик показывает, куда выведен выхлоп, чем полог отстоит от горелки, кто дежурит ночью и какая автоматика отключает пушку.
Стены, колонны и перекрытия остывают с двух сторон, и ветер снимает тепло быстрее, чем его успевает отдать гидратация. Локальный тепляк на одну захватку стены лучше шатра на весь дом: незакрытый объём сжигает топливо.
До монтажа попросите схему каркаса, примыкания полога к опалубке, типа пушек и вентиляции, а не устное описание. Там же должны быть действия, если ночью рвёт полог или садится напряжение. Тепляк, который нельзя объяснить на схеме, на морозе обычно не работает.
Мнение. Если подрядчик предлагает тепляк, попросите схему теплогенераторов и точки замера в теле бетона — по ним видно, есть ли контроль или только пушка для вида.

Этапы зимней заливки: что происходит на площадке
Решение о приёмке принимают, пока миксер ещё в пути: рейс может опоздать, а разгружать машину в неготовую опалубку только потому, что она простаивает, нельзя.
- Оценка основания и отогрев подошвы, если она промёрзла.
- Подготовка арматуры и опалубки в укрытии, без снега и льда на стержнях и щитах.
- Приготовление смеси с контролем температуры воды и заполнителей на заводе.
- Доставка и укладка: температура смеси на выходе и в опалубке по СП 70.13330.2012 и ГОСТ 7473.
- Укрытие и включение прогрева по выбранному методу.
- Выдерживание с регулярными замерами температуры бетона и записью в журнал.
- Плавное остывание и снятие утепления без резкого перепада с воздухом.
- Распалубка после подтверждённой прочности, а не по календарю.
Перед укладкой проверьте, что основание отогрето, опалубка чистая, а подрядчик называет температуру смеси. После укладки в бетоне стоят датчики, журнал фиксирует время и точки замеров, а распалубку ждут до протокола испытаний, а не до «твёрдого на ощупь».
Температуру смеси, воды и заполнителей, скорость подъёма при прогреве и перепад с воздухом при снятии утепления берут из СП 70.13330.2012 и ГОСТ 7473. Подрядчик выписывает цифры в технологическую схему до первой машины, и журнал сверяют с листом, а не с памятью прораба.
Если между машинами случился перерыв, кромку уложенного бетона укрывают и греют до следующей порции так же, как подошву. Заранее договоритесь, кто фиксирует задержку рейса.
Что проверить у подрядчика и какие документы потребовать
В договор на частном доме впишите журнал бетонных работ, технадзор, акт, документ о качестве смеси, протокол образцов и журнал температур. Если этих строк в договоре нет, документы могут не собрать, и спорить будет нечем.
До первой машины подрядчик должен ответить на пять вопросов – «потом покажем» не годится:
- В каком состоянии основание и чем подтвердят отогрев?
- Какая критическая прочность заложена и когда снимают прогрев?
- Какие противоморозные добавки в заказе и какая дозировка по паспорту?
- Кто ведёт журнал, с какой периодичностью по СП 70.13330.2012 и где точки в теле бетона?
- Как устроен тепляк: пушки, вентиляция, дежурство ночью, что делают при обрыве полога или отключении сети?
Акт скрытых работ фиксирует основание, арматуру и опалубку перед укладкой. Без него вы не докажете, что лили не на лёд, поэтому подписывайте до укладки. При поэтапной оплате монолитных работ этап без акта на подошву не оплачивайте пакетом в конце месяца.
Документ о качестве бетонной смеси подтверждает класс, марку, состав и противоморозные добавки, если их заказывали. Сверьте имя добавки и расход с договором: пустая строка при заказе добавки означает другую смесь. Если добавку не закладывали и греют проводом, матами или тепляком, документ без неё нормален.
Протокол испытания образцов показывает прочность на момент испытания: сверьте её с критической прочностью и с порогом распалубки. Образцы для снятия прогрева должны твердеть в условиях конструкции, кубики из бытовки показывают потенциал смеси.
Периодичность и форму журнала берут из СП 70.13330.2012, «раз в день» оттуда не следует. В договор впишите основание без снега и льда, метод прогрева, критическую прочность, три документа и журнал замеров. По спецификации можно отказать в приёмке, когда подошва мёрзлая или нет документа о качестве смеси.
Типичные ошибки зимнего бетонирования
Самая частая ошибка – пушки, выключенные на ночь: бетон замерзает раньше, чем наберёт критическую прочность. Утром полог на месте, а массив перешёл через ноль, и весной это не дозреет. Спросите, кто остаётся после последней машины: ночная пауза без дежурства – обычный способ проскочить порог.
Приёмка смеси в метель «потому что машина уже приехала» заканчивается одинаково: снег в опалубке за минуты становится водой, а затем льдом на контакте с бетоном.
Передозировка противоморозных добавок «для верности» повышает риск коррозии арматуры и закладных, если состав на солях, а металла много. Паспорт добавки ограничивает расход, и этот предел не обходят «ещё ковшиком на куб». Сверьте дозировку в заказе на завод с паспортом добавки до укладки: вытащить смесь из стены нельзя.
«Всегда лили без тепляка, и стоит» держится до первой экспертизы и только при мягкой зиме на массивной ленте, а на стену и перекрытие не переносится. Резкое снятие утепления при большом перепаде с воздухом сажает трещины, даже когда прочность по образцам была в порядке.
Мнение. Если из документов на зиму готовы отдать только бумагу с завода, а акта на основание и журнала температур нет, вы не отличите работу по технологии от работы «на авось». Контроль фиксируют в договоре до старта.
От чего зависит стоимость зимней заливки и как зима влияет на сроки
Надбавка за зиму складывается из строк сметы, а не из одного коэффициента на куб. В строках стоят способ прогрева, аренда и монтаж тепляка, дежурство, расход энергии или топлива, противоморозные добавки, утепление щитов, торцов и поверхности, журнал температуры, испытания образцов и отогрев основания. Цены и проценты надбавки без прайса подрядчика с датой не ставим: смотрите состав сметы, а не цифру «под ключ».
Сильнее всего смету поднимают тепляк и энергия, а куб смеси отличается добавкой и температурой на выходе. Сравнивать цену куба бессмысленно, если в одном предложении тепляк и журнал, а в другом обещают накрыть плёнкой. Стоимость монолитных работ показывает состав работ: зимние строки – одна из причин, по которым смета на монолит отличается от летнего расчёта на тот же объём.
Попросите разнести зиму по строкам, а не спрятать в одну «организацию работ». Спросите, что будет, если мороз усилится: метод, мощность и второй контур становятся отдельными деньгами. Уточните, входит ли отогрев основания в плиту или это допник в день заливки. Смета на монолитные работы без этих строк на зиму неполная, даже когда летняя часть посчитана подробно.
Срок захватки подрядчик ставит после расчёта выдерживания, а не на следующее утро при любом минусе. Тонкая стена и толстая плита при одном морозе выходят на порог в разное время – цифра «сутки» на обе конструкции расчёт не заменяет.
Итог
Зимой двигается каркас, который можно закрыть тепляком и довести до критической прочности, а копка, засыпка пазух и заливка на мёрзлую подошву ждут отогрева или оттаивания. До договора попросите способ прогрева под вашу конструкцию, состояние основания и комплект документов: акт на подошву, документ о качестве смеси, протокол образцов и журнал температуры. Оставьте заявку с типом конструкции, стадией участка и тем, есть ли уже готовое основание, – по этим вводным видно, что пойдёт в мороз, а что лучше сдвинуть.
Частые вопросы
Можно ли заливать бетон в мороз?
Можно, если смесь приготовлена и уложена по зимней технологии, бетон защищён и прогрет до критической прочности, а основание не промёрзшее. Без укрытия, прогрева и отогрева подошвы заливка при минусе рискует закончиться недобором прочности, который весной сам не исчезает.
Нужен ли прогрев бетона зимой, если в смесь добавлены противоморозные добавки?
Зависит от температуры, массивности конструкции и вида добавки. Добавки снижают температуру замерзания воды или ускоряют набор прочности, но не отменяют контроль температуры, укрытие и отогрев основания. Решение подрядчика опирается на СП 70.13330.2012 и на паспорт конкретной добавки, а не на фразу «мы всегда так льём».
Нужен ли тепляк для бетонирования частного дома?
Для стен, колонн и перекрытий в мороз тепляк обычно нужен: он защищает бетон от ветра и даёт людям работать по чистой арматуре. Для плиты на грунте чаще хватает отогрева подошвы, укрытия поверхности и, при необходимости, матов или провода. Главное, чтобы метод был обоснован расчётом подрядчика, а не наличием пушки на базе.
Можно ли заливать ленточный фундамент осенью при ночных заморозках?
Можно, если до заморозка бетон успевает набрать критическую прочность либо его защищают и прогревают, а подошва не мёрзлая. Ночной переход через ноль при дневном плюсе для ленты в траншее опаснее ровного минуса: верхний слой стынет, пока днём кажется, что всё в порядке. Допустимые значения температуры и прочности смотрят в СП 70.13330.2012, а не по прогнозу на телефоне.
Что будет, если бетон замёрзнет до набора прочности?
Вода в порах превращается в лёд и расширяется, структура бетона нарушается, прочность оказывается ниже проектной. Весеннее тепло разорванные поры не заращивает. Подтвердить фактическую прочность можно испытанием образцов, которые твердели вместе с конструкцией. Что делать с уже залитым элементом, оценивает проектировщик, а не заказчик на глаз.
Источники
- СП 70.13330.2012 Несущие и ограждающие конструкции — актуализированная редакция СНиП 3.03.01-87
- СП 435.1325800.2018 Конструкции бетонные и железобетонные монолитные. Правила производства и приемки работ
- ГОСТ 24211-2008 Добавки для бетонов и строительных растворов. Общие технические условия
- ГОСТ 7473-2010 Смеси бетонные. Технические условия
